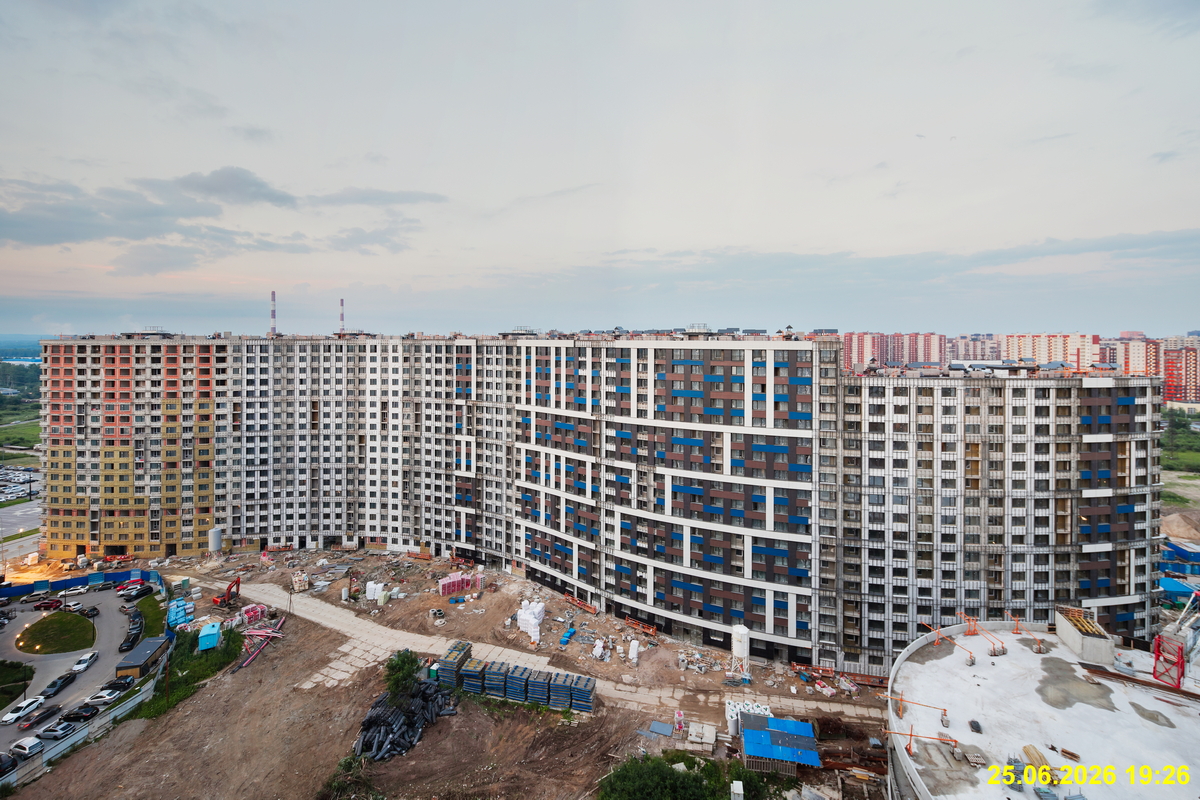

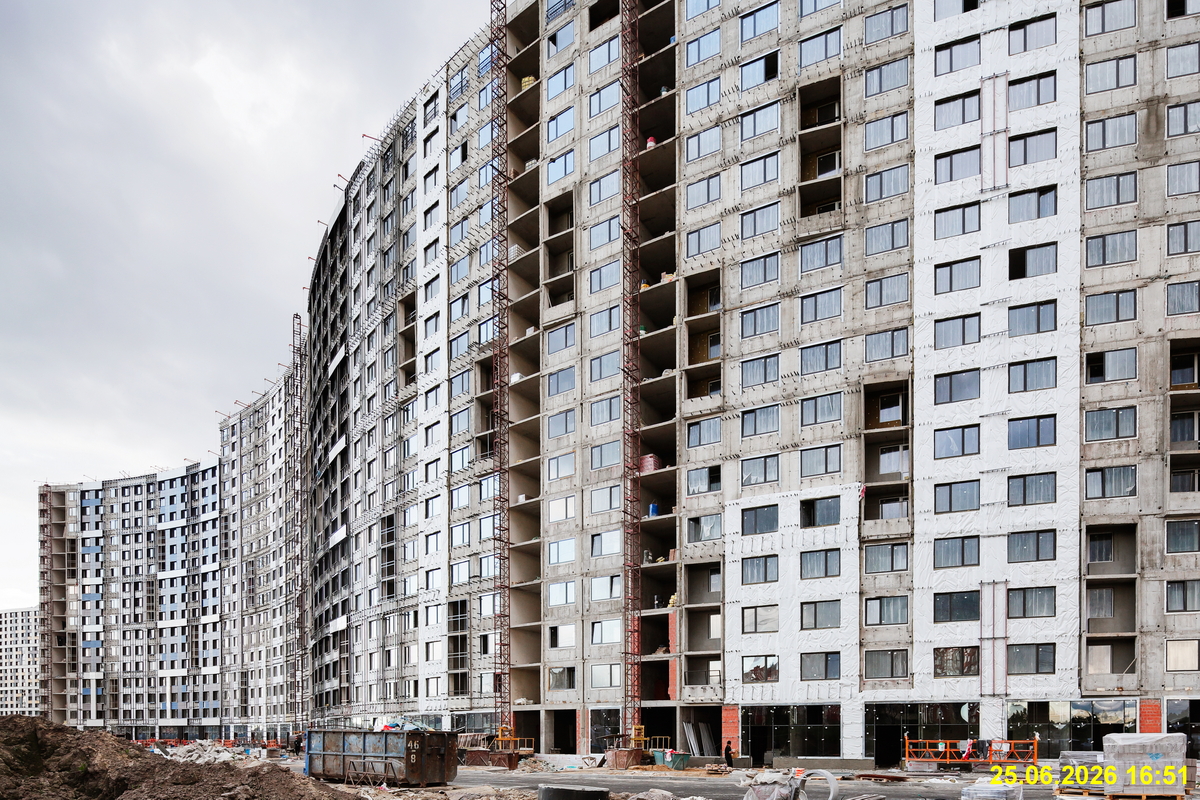

Ход строительства

  • онлайн-трансляция
Перечень работ

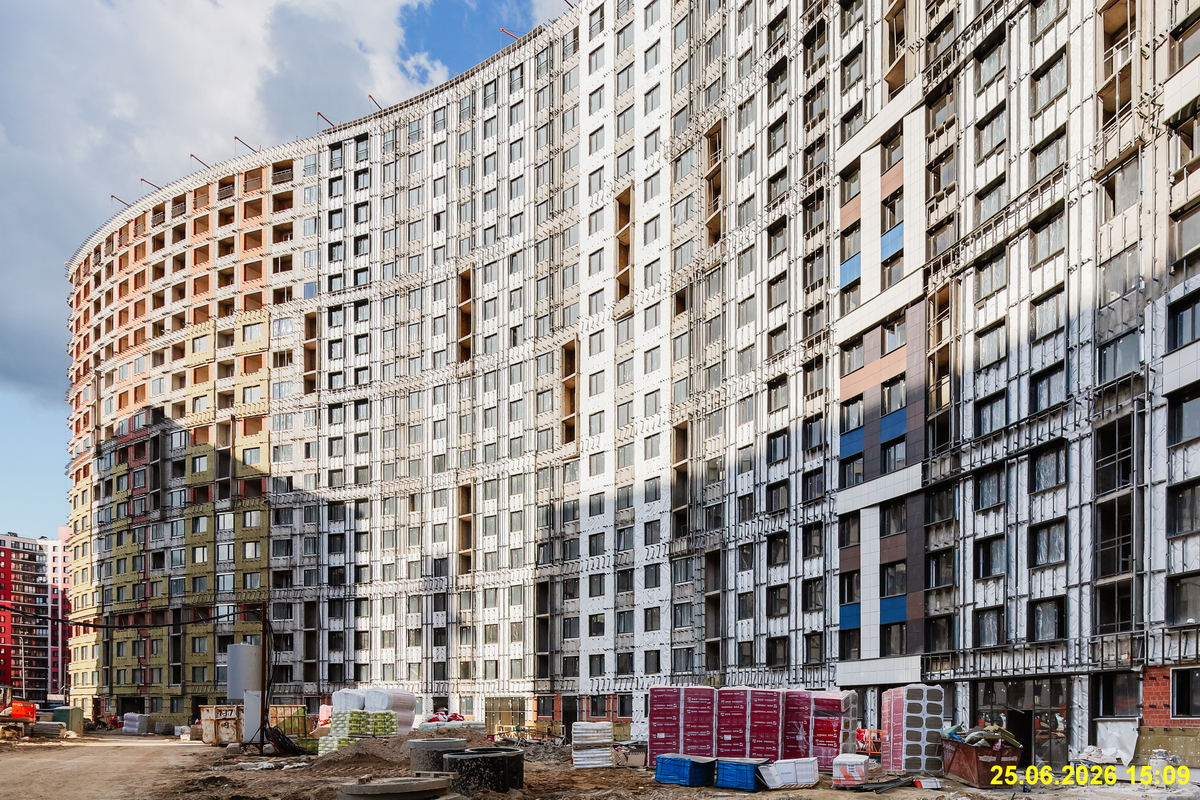

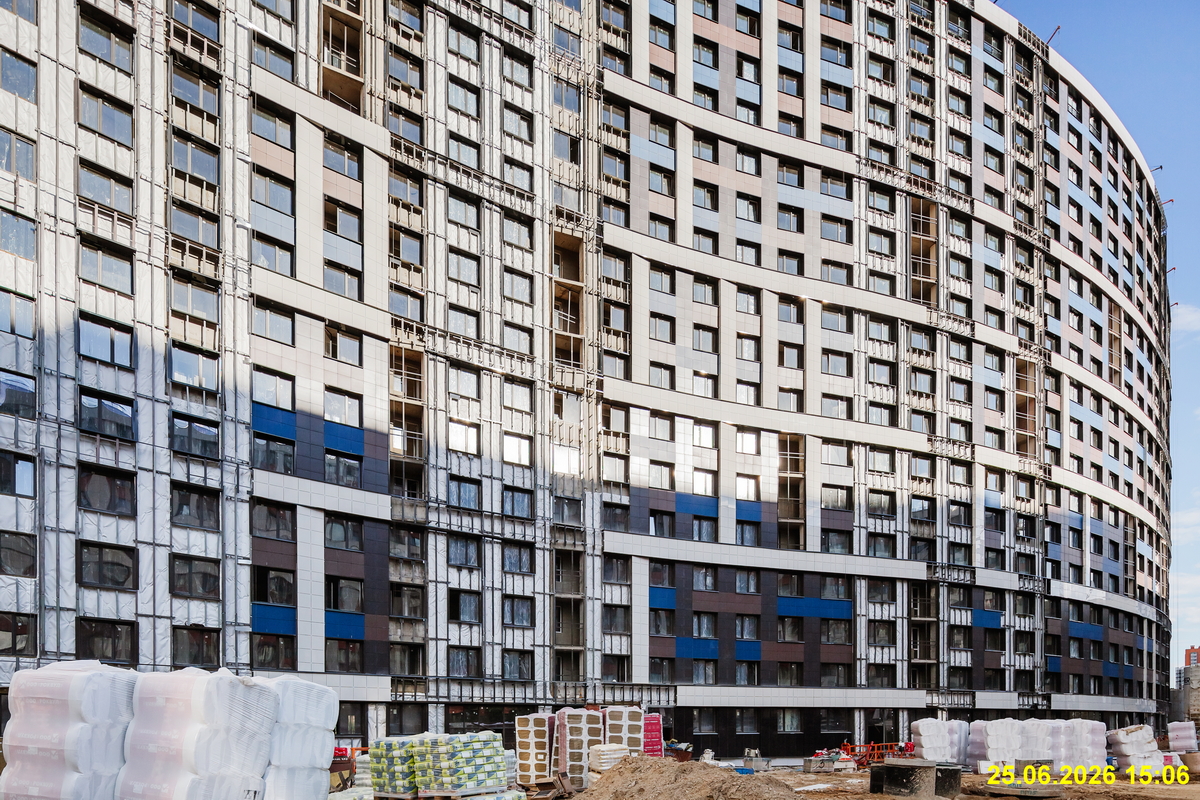

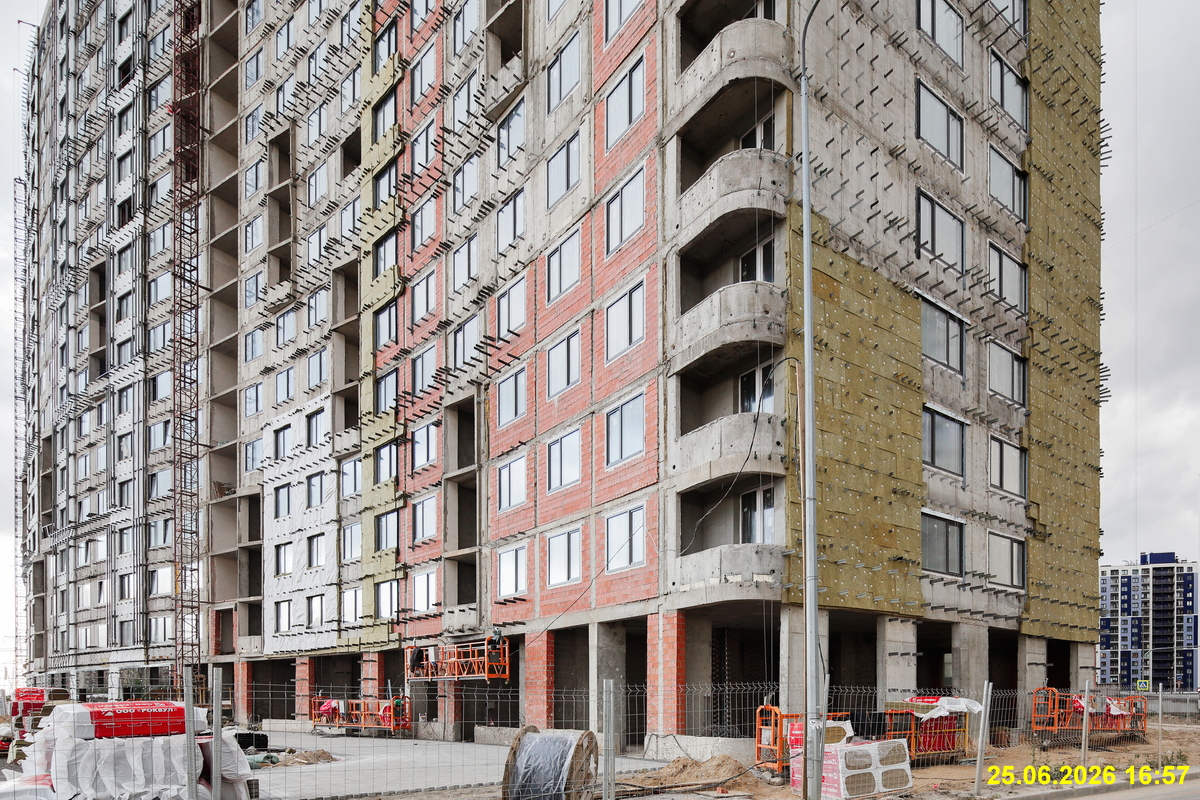

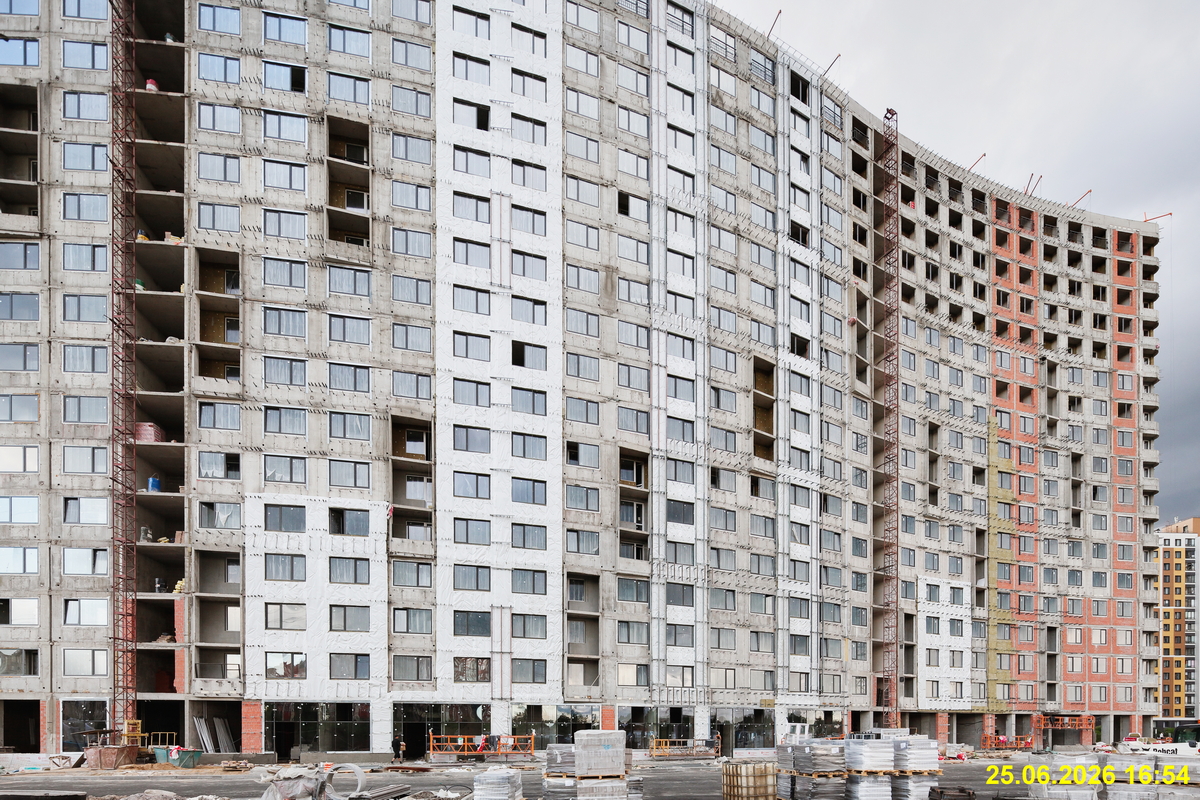

  • Работы по штукатурке наружных стен: 1-4 секции, 2-18 этажи, готовность 90%; 5 секция, 2-16 этажи, готовность 90%

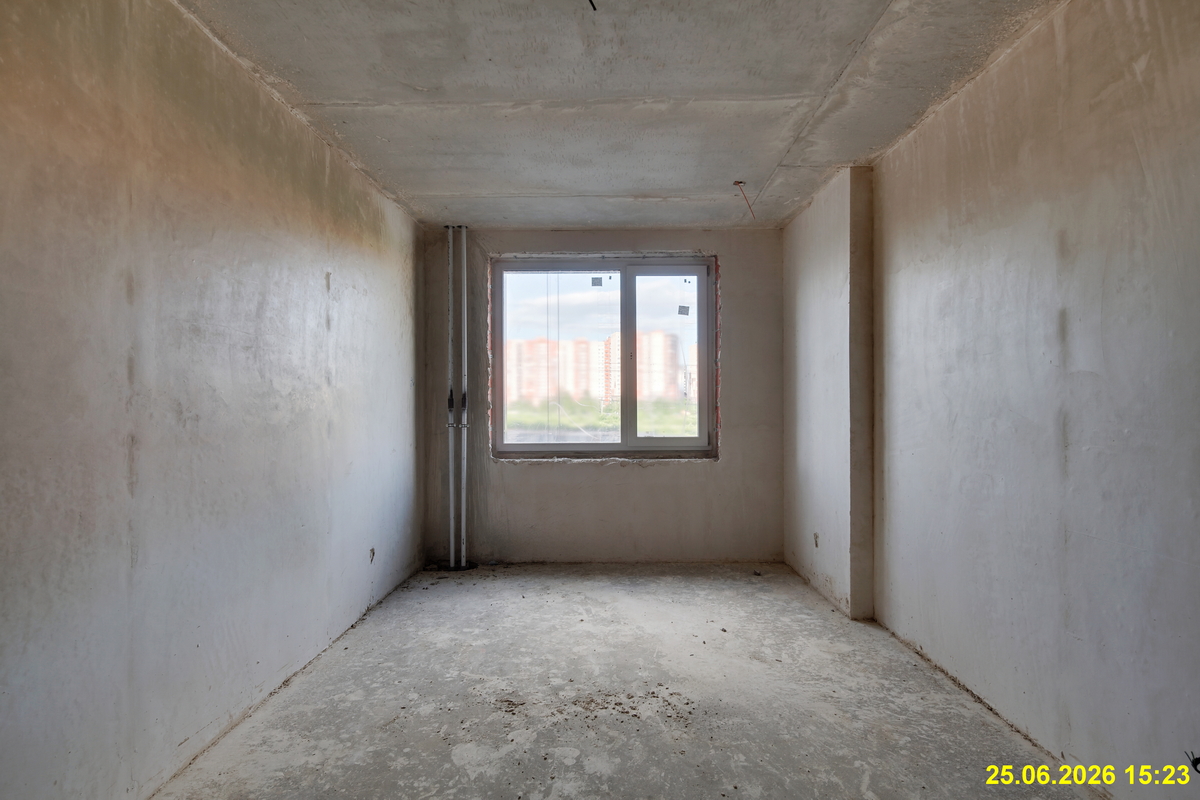

  • Устройство стяжки в квартирах и МОП: 1 секция, 3-5 этажи, готовность 90%; 2-4 секции, 2-18 этажи, готовность 90%; 5 секция, 2-16 этажи, готовность, 90%

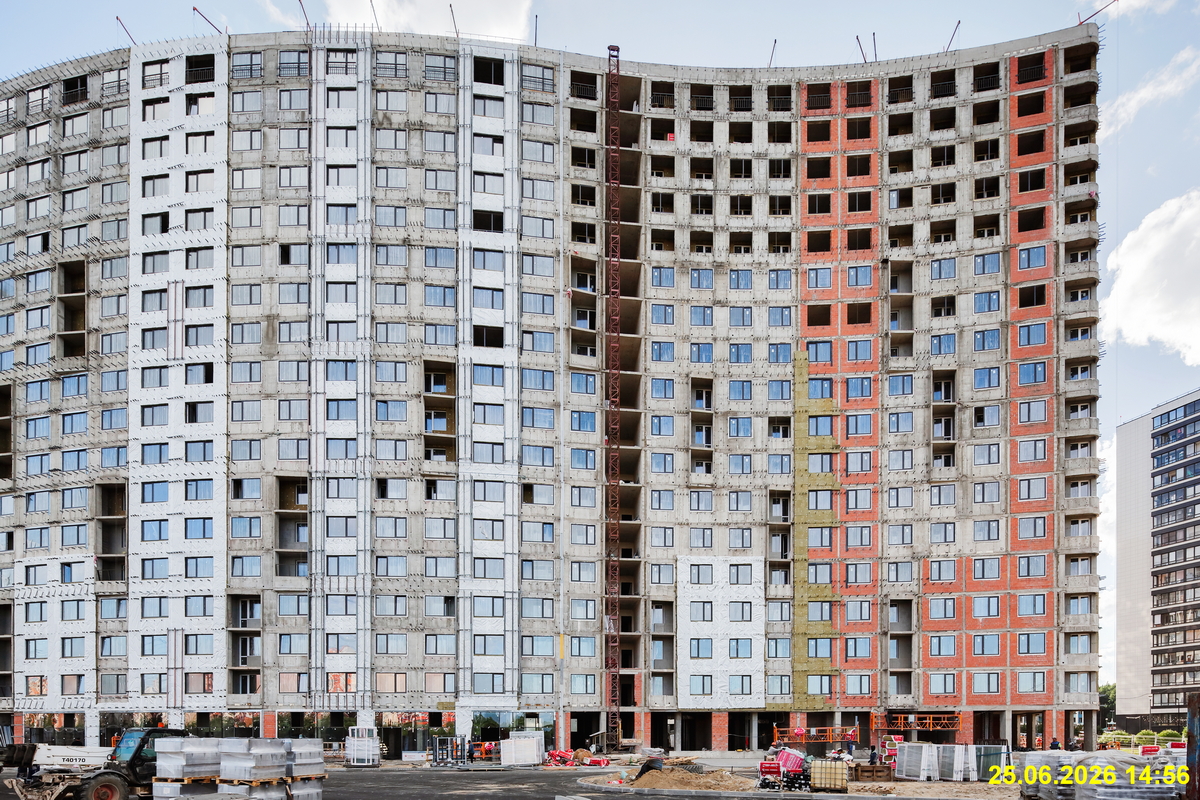

  • Монтаж металлоконструкций: 3-5 секции, готовность 30%
  • Монтаж электрики: все секции, готовность 70%
  • Монтаж входных дверей в квартирах: 4 секция, готовность 40%

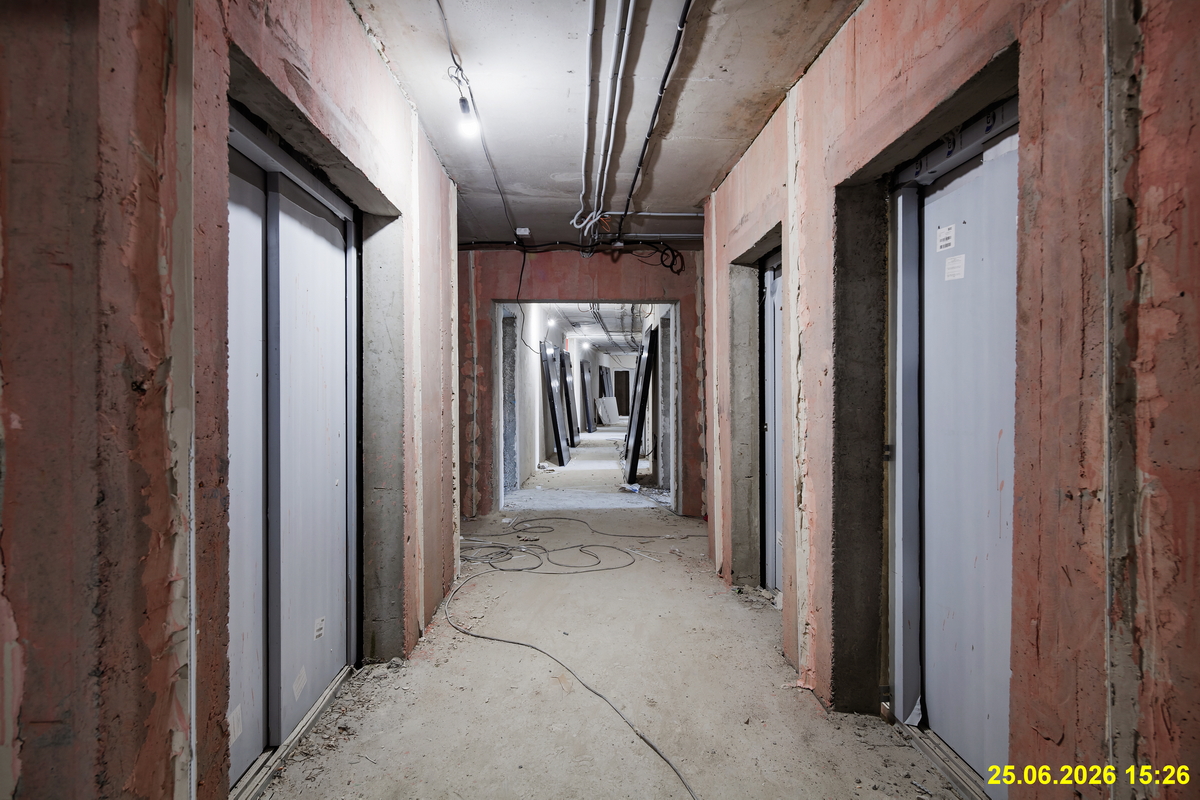

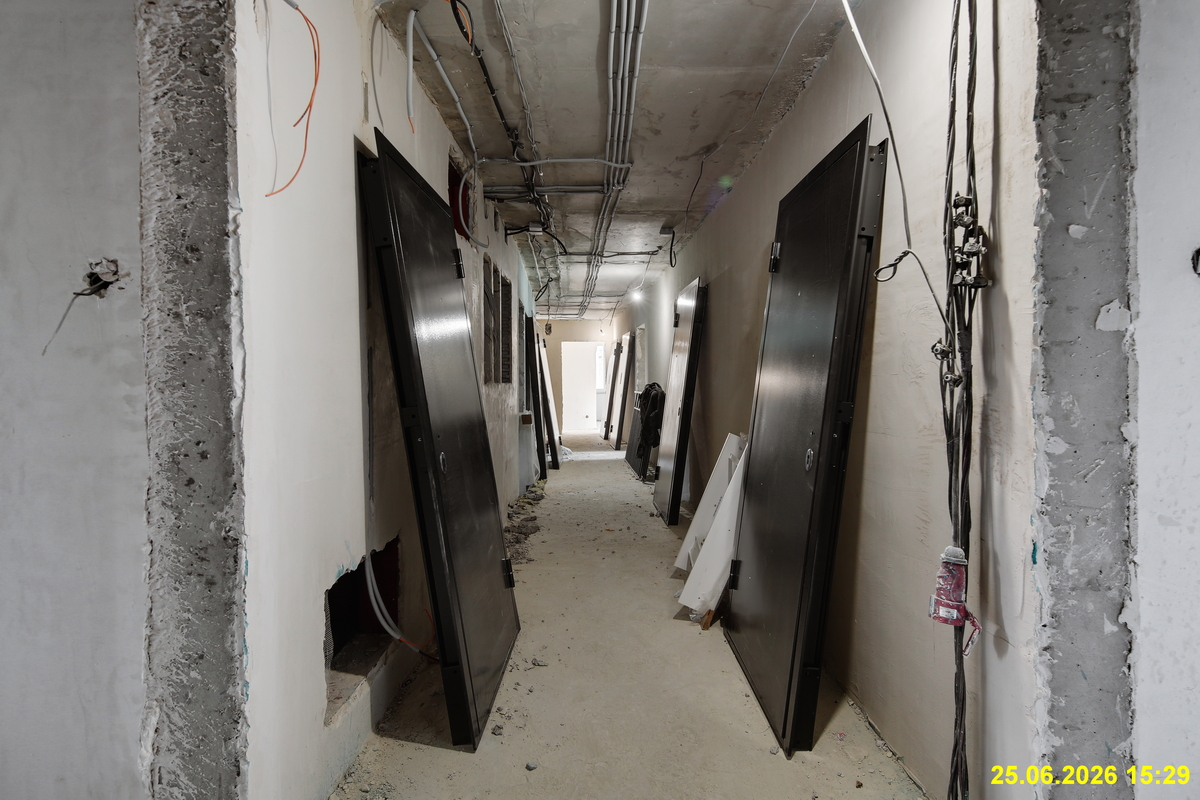

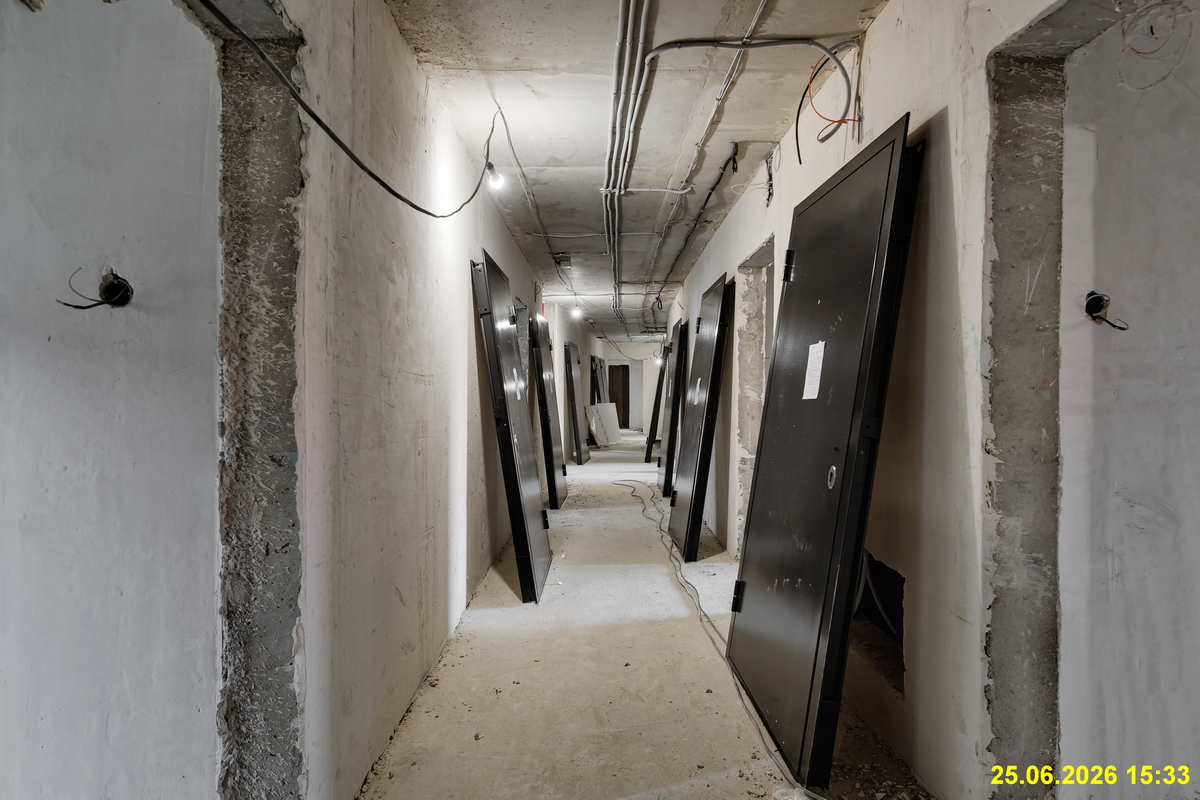

  • Монтаж дверей в подвале: все секции, готовность 100%

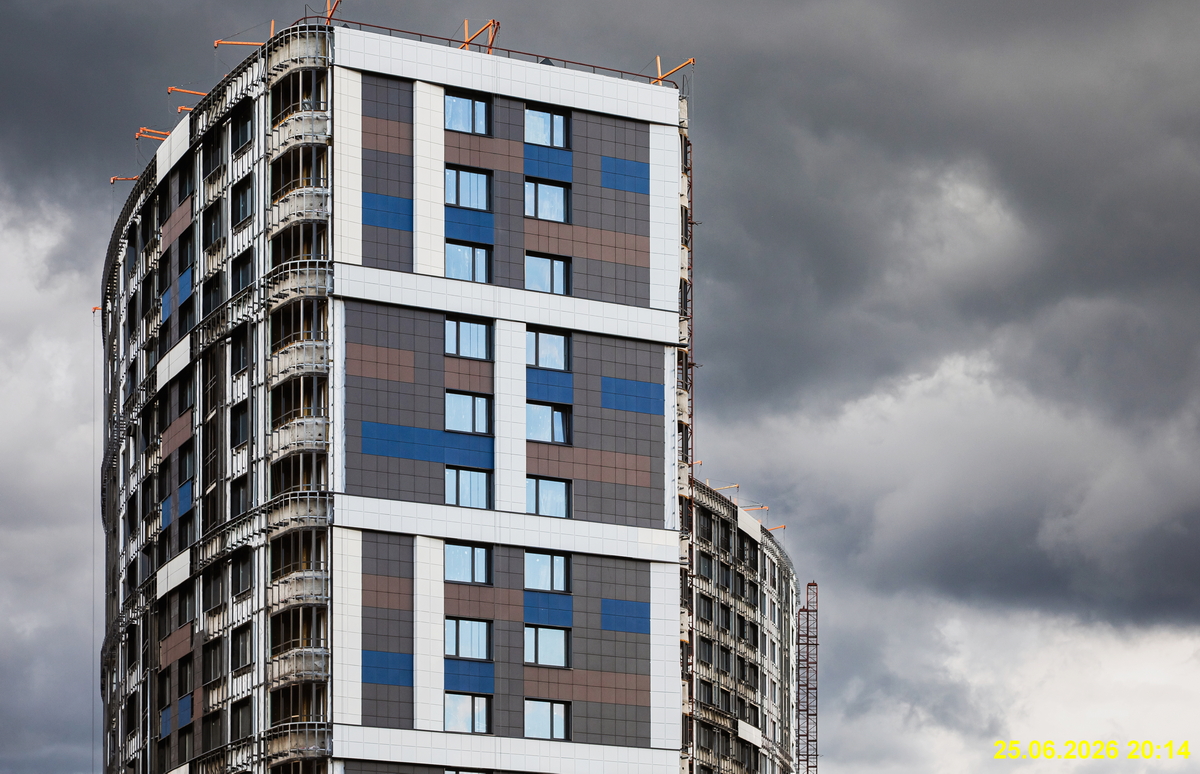

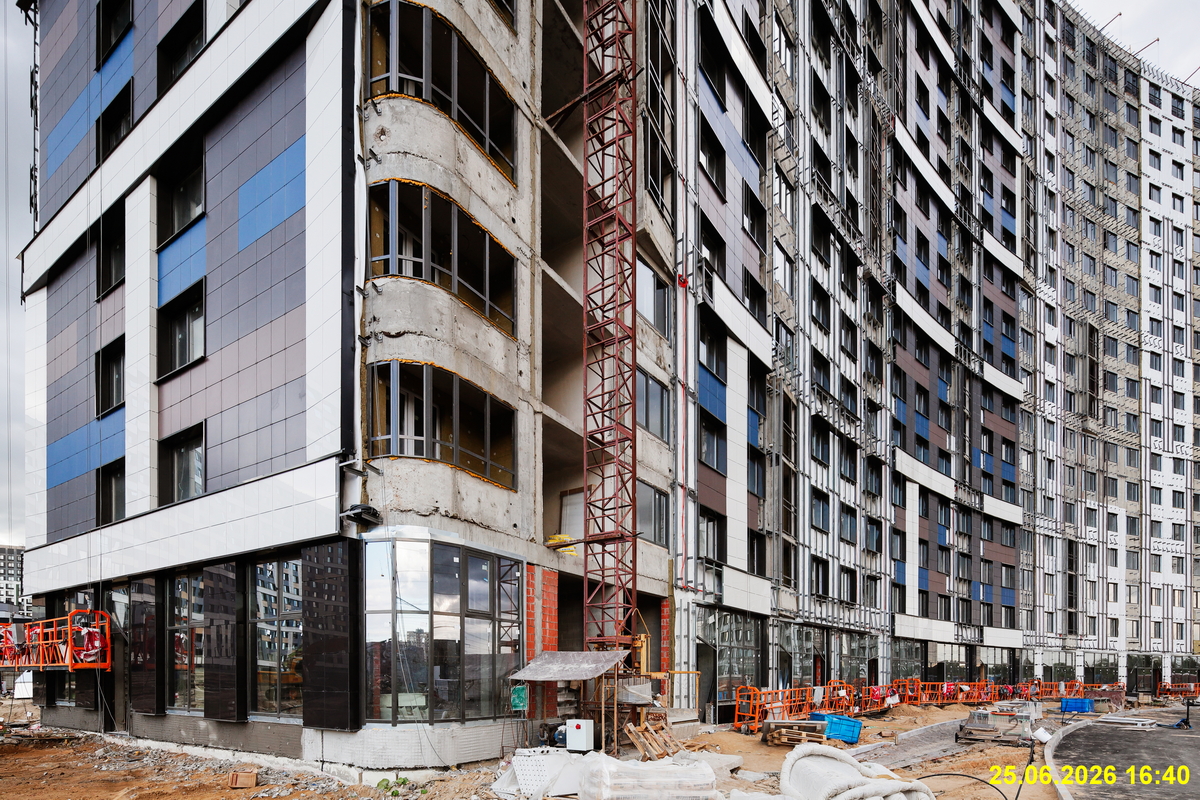

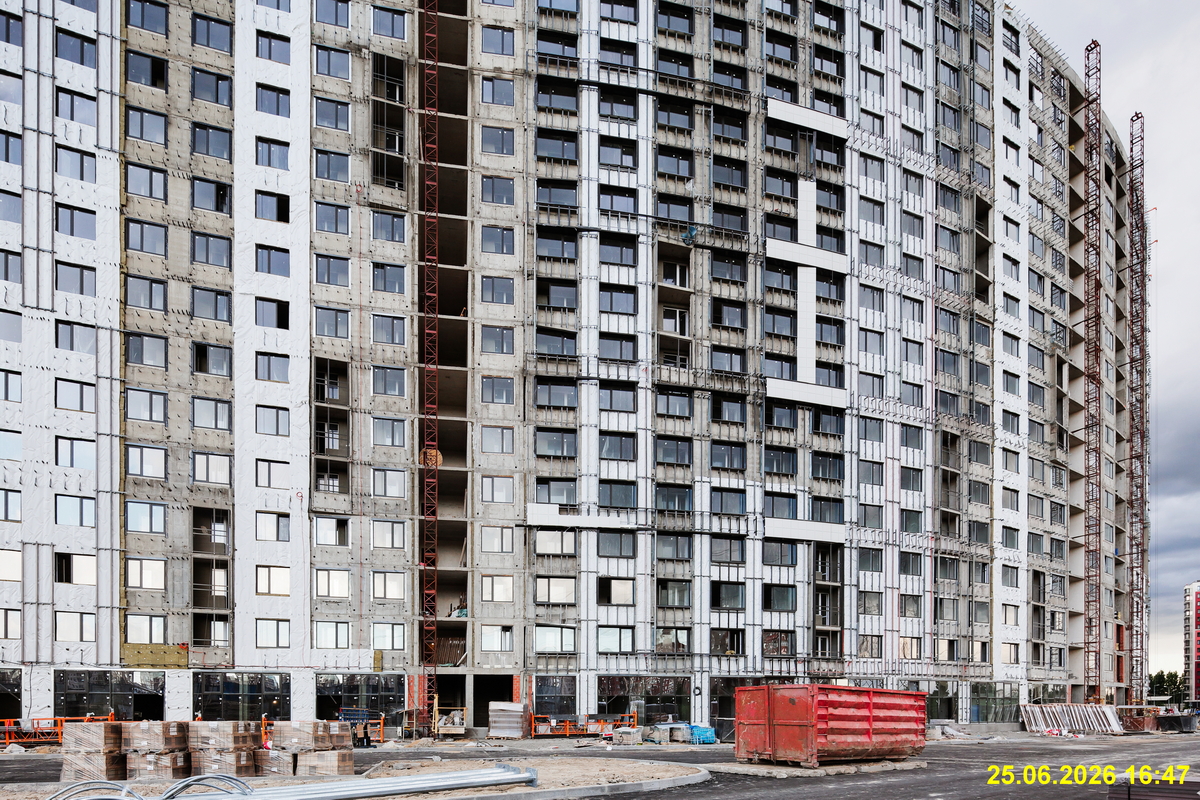

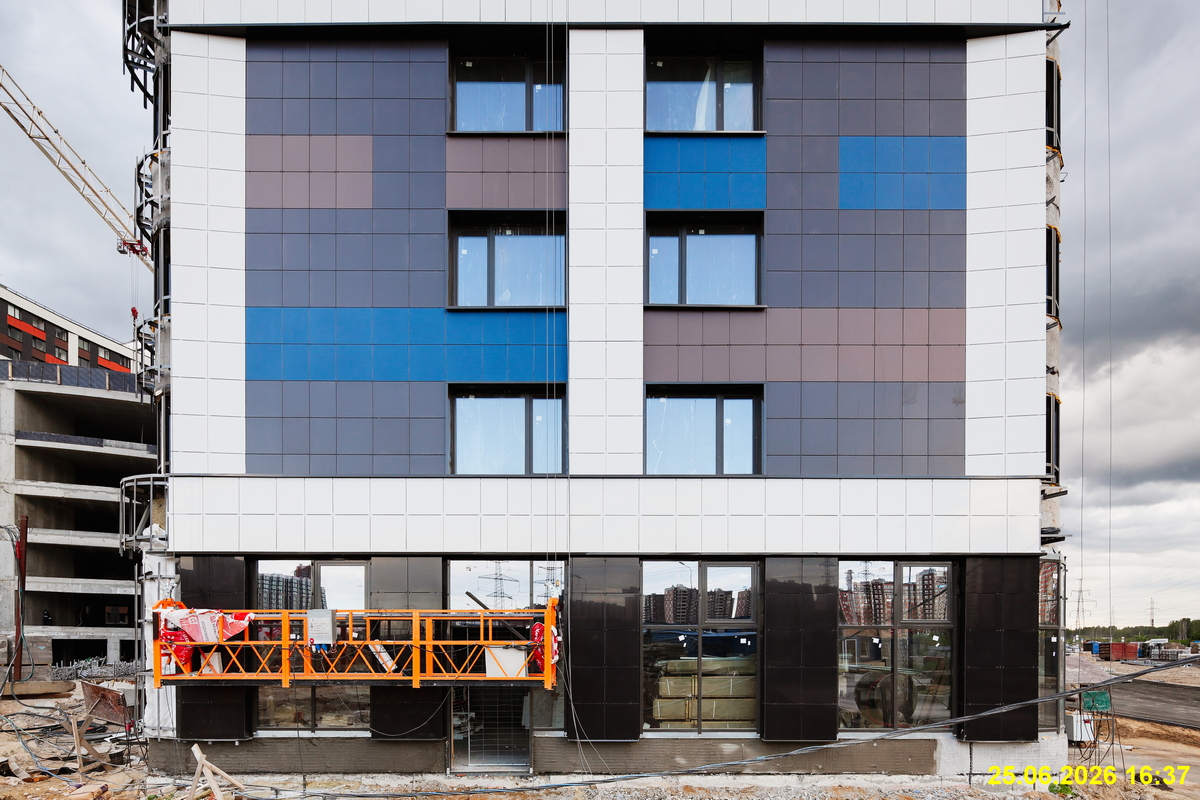

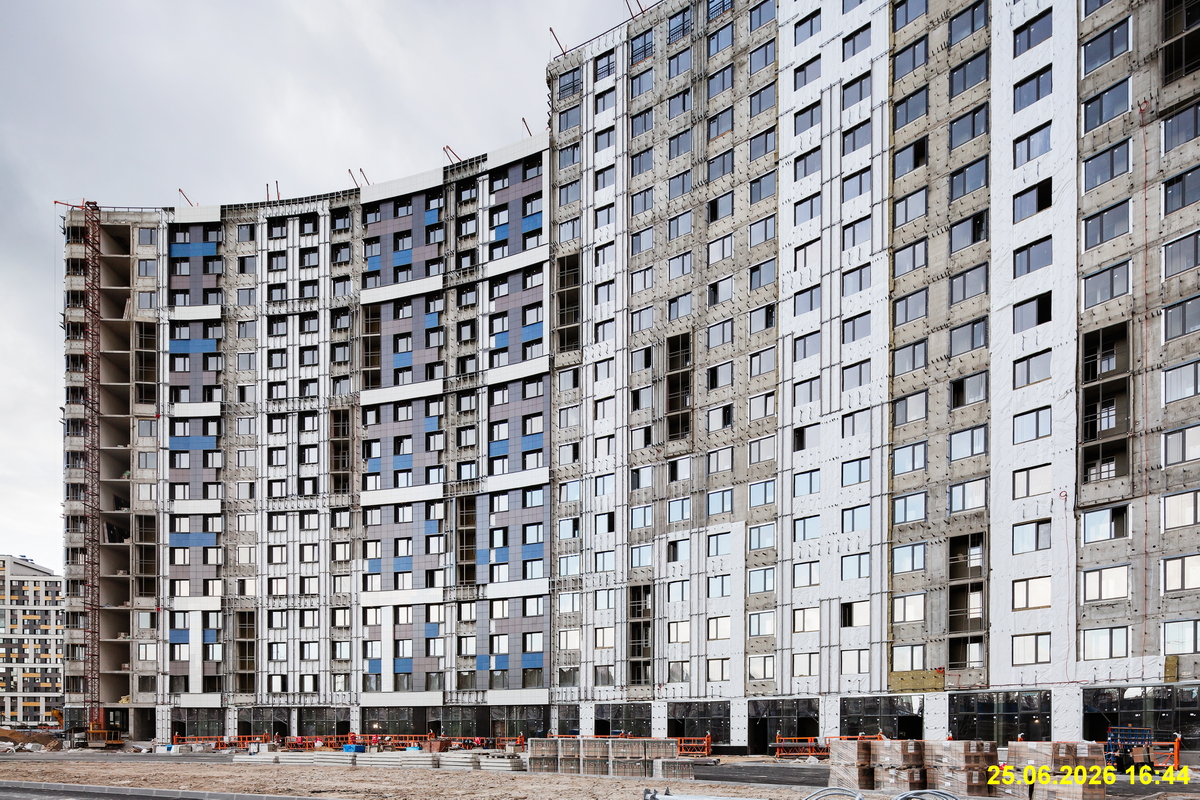

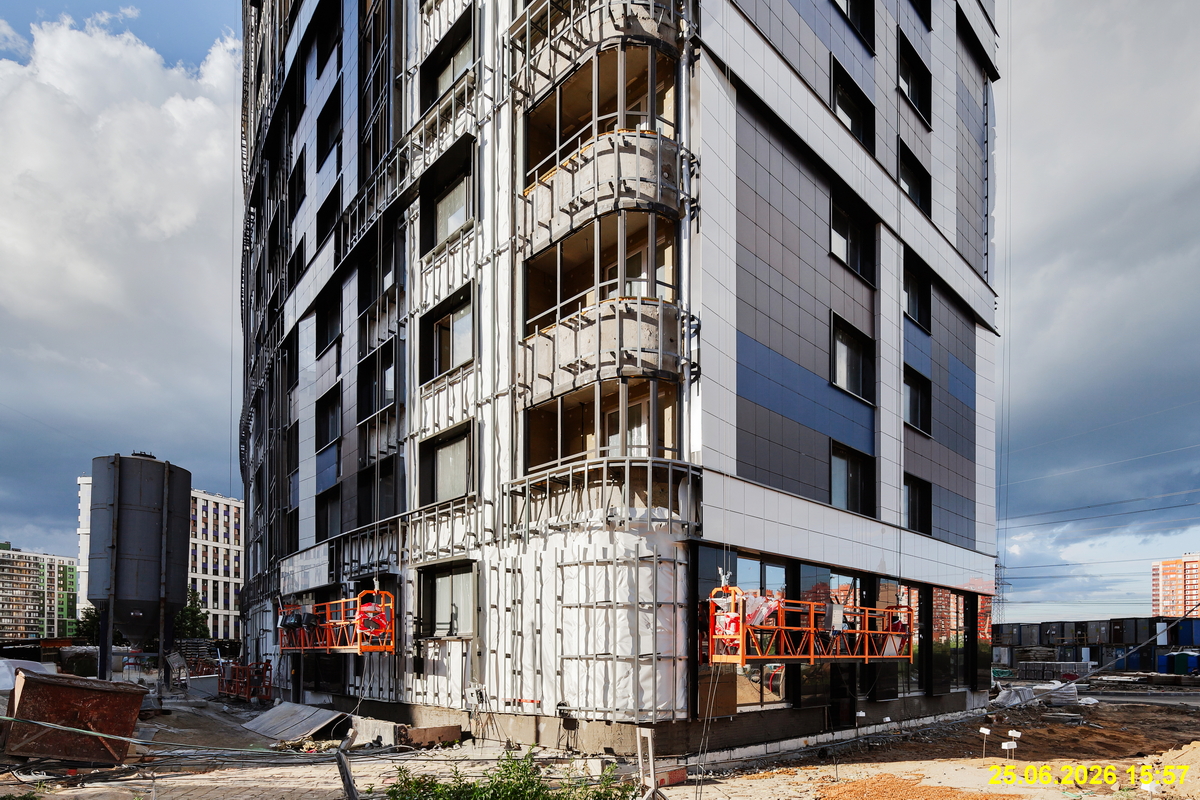

  • Устройство вентилируемого фасада: 1 секция, готовность 15%; 2 секция, готовность 20%; 3 секция, готовность 30%; 4-5 секции, готовность 50%
  • Монтаж ограждения лестничной клетки: 3 секция, готовность 80%; 4-5 секции, готовность 100%
  • Отделка стен в местах общего пользования: 1 секция, 3-9 этаж, готовность 70%; 2-4 секции, 2-18 этажи, готовность 70%; 5 секция, 2-16 этажи, готовность 70%.
  • Отделка пола в местах общего пользования: 3 секция, 13-15 этажи, готовность 90%
